农村电气化信息网讯:(通讯员 吴敬华)6月18日,国网济宁梁山县供电公司带电作业人员、施工人员在拳铺镇10千伏国道北线31号至32号杆开展带电作业,带电组立新建10千伏孔北线17号钢管杆,安装绝缘子固定导线,为后期孔北I、II、III、IV线架线施工做好准备,届时国道北线将改至110千伏孔坊变电站供电。
新建的孔北线是110千伏孔坊变电站的重要配出线路。然而,其规划路径中需组立的17号杆位置,与正在运行的国道北线安全距离不够。若按常规停电作业,将导致沿线企业和居民长时间断电。为确保客户用电“零感知”,梁山公司组织专业人员多次进行现场勘察,反复论证方案,最终决定采用技术难度高的“带电作业”方式立杆。

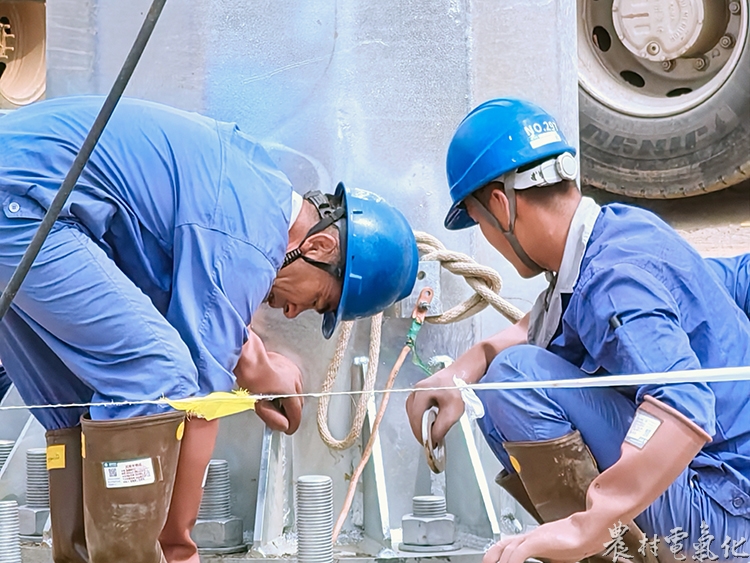

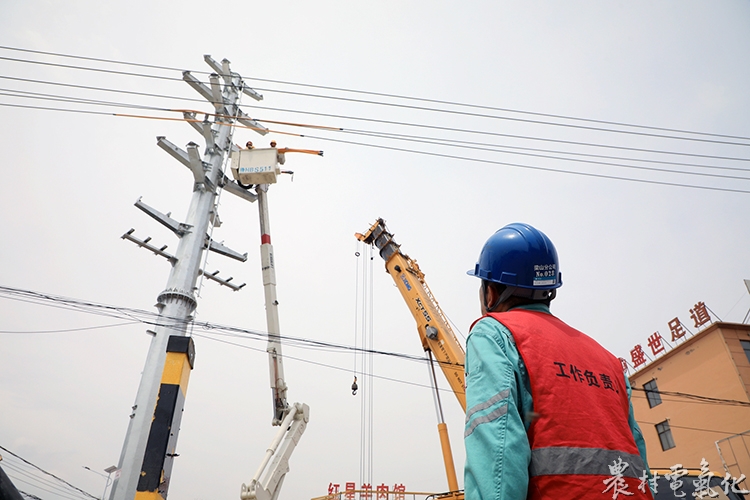

当天一早,工作负责人和工作班成员赶到作业现场,组织召开班前会,并向大家交代工作任务、危险点和安全注意事项,做到人人知晓,人人明白,保证施工安全。随着指令下达,作业全面铺开。全副武装好的带电作业人员登上绝缘斗车到达作业位置,用绝缘管遮蔽用具,小心翼翼地对国道北线31号至32号杆之间导线进行遮蔽,为地面立杆作业做好安全保障。

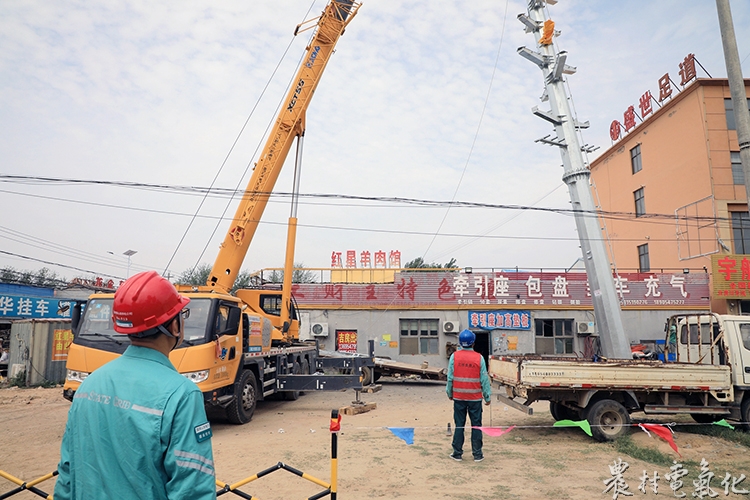

地面作业同步高效展开。重型吊车发出低沉的轰鸣,巨大的吊臂缓缓升起,将笨重的钢管杆稳稳吊离地面。穿着绝缘靴和厚重绝缘手套的施工人员迅速就位,紧盯钢管杆的移动轨迹,在吊车司机精准操控和地面人员的默契配合下,钢管杆被稳稳地悬停在预先浇筑好的桩基础正上方。随着吊车指挥人员的一声令下,杆体缓缓下沉,精准落位。“好!稳住!”施工人员齐声呼应,并进行微调校正。天气潮湿闷热,汗水顺着脸不停地滴下,工作服也被汗水浸透,但大家手中的工作没有停歇。俯身用扳手紧固地脚螺栓。整个吊装、校正、固定过程紧张有序,一气呵成。
11时许,随着带电作业人员将绝缘遮蔽拆除,所有工作圆满结束,为后续的孔北I、II、III、IV线工程按期投运奠定坚实基础。该项工程预计6月中旬正式投运。届时,将优化专用汽车产业园及周边区域的配电网架结构,显著提升电网的供电能力和可靠性,为当地经济高质量发展注入澎湃动力。
