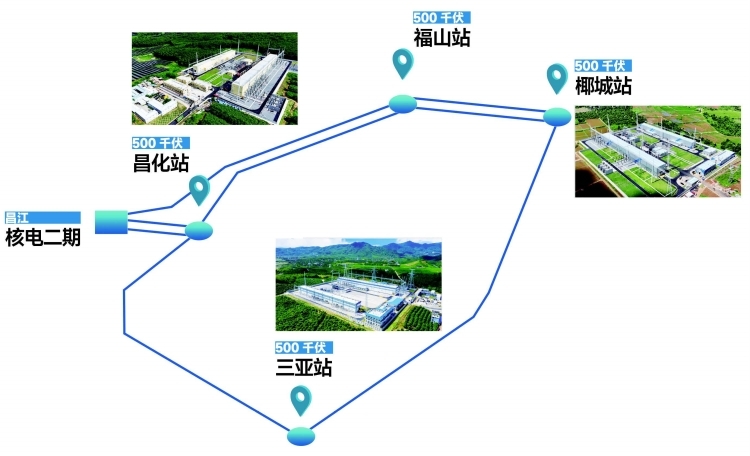

海南500千伏主网架工程示意图
南方电网公司投资57亿元,历时21个月,高质量建成海南500千伏主网架工程,新建500千伏变电站3座,新建输电线路途经全岛14个市县,全长838公里,超高压电网“一笔成环”。该工程是国家“十四五”电力发展规划重点工程、海南自由贸易港重大项目。

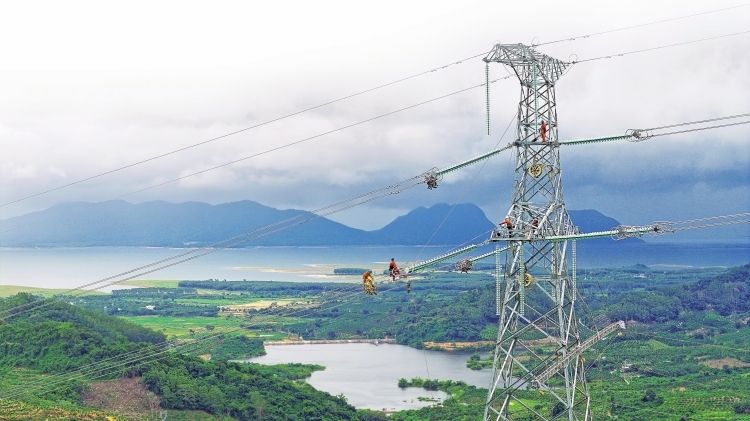

施工人员在海南500千伏化亚甲线(东方段)施工现场开展附件安装工作。 吴清炳 摄
海南主网建设大事记
1990.10
海南第一座220千伏变电站投运
2002.12
海南电网形成主网架最高电压等级为220千伏的统一电网
2009.06
500千伏海南联网工程正式投运,实现与南方电网主网互联互通,海南电网告别“孤网运行”
2019.05
500千伏海南联网二回工程建成投产,海南电网实现“双重保障”
2025.12
海南500千伏主网架工程正式投运
12月15日,跨越海南14个市县、贯通西部电源富集地区与北部负荷中心的海南500千伏主网架工程正式投运,此举宣告海南电网全面迈入超高压时代,电网输电能力实现质的飞跃,为海南“五向图强”(向种、向海、向天、向绿、向数)战略实施、清洁能源岛建设及新型电力系统示范省打造注入强劲动能。
作为关系国计民生的能源央企,南方电网公司坚决贯彻落实习近平总书记关于海南工作的系列重要讲话和重要指示批示精神,始终与党和国家工作大局同频共振、同向发力,是海南自由贸易港建设的深度参与者、直接亲历者和有力见证者。
自2018年海南自贸港启动建设以来,南方电网公司先后实施提升供电保障和抗灾能力、智能电网建设、省域新型电力系统建设三大行动计划,8年间累计投资465亿元,持续夯实海南电网发展根基。按照规划,“十五五”期间,南方电网公司将再投460亿元用于海南电网升级,重点提升琼粤电力互联互通水平、供电保障能力和防灾抗灾能力,为自贸港高质量发展筑牢能源支撑。
电网迈入超高压时代 培育海南发展新动能
海南是全国唯一的热带省份,具有“高温、高湿、高盐雾”和“强风、强雨、强雷暴”的“三高三强”气候特征,对电力设备耐受性能和电力系统防灾抗灾能力要求极高。历史上,受琼州海峡地理阻隔影响,海南电网长期处于孤立运行状态,“大机小网”的瓶颈日益凸显,不仅输电能力受限,防灾抗灾水平也相对薄弱。
“机组太大而负荷较小,如果这台机组需要检修或发生故障,没有其他通道和新电源顶上去,会给电网系统安全带来重大影响。”海南电网电力调度控制中心主网方式部短期风险管理专责陈超解释说,比如当时海南电网统调最高负荷只有400多万千瓦,昌江核电一台发电机组功率达65万千伏安,超过全省用电负荷15%,“一旦一台机组出力有问题,我们整个电网可能就有风险,所以必须增强联网能力,挖掘新型发电资源”。
历经数次换代升级,海南电网发生“蝶变”,其发展历程,也是我国电力体制改革与能源基础设施建设的生动缩影。1990年10月,海南第一座220千伏变电站投运,北部地区率先形成220千伏电网框架;2002年电力体制改革启动后,海南电网纳入南方电网改革发展框架,同年年底便形成统一电网,主网架最高电压等级为220千伏。
2009年6月30日,亚洲第一、世界第二的超高压、长距离、较大容量跨海联网工程——500千伏海南联网工程正式投运,实现与南方电网主网互联互通,彻底终结海南电网“孤网运行”历史。2019年5月,500千伏海南联网二回工程建成投产,为海南电网安全运行提供“双重保障”,有效化解了电网运行风险。
依托这两项关键工程,2025年国庆期间,内蒙古绿电跨越大半个中国成功输入海南岛,实现我国南北清洁能源首次大规模互济,标志着海南电网正式融入全国能源大循环格局。在此基础上,南方电网将进一步强化琼粤电力互联,启动海南至广东电力灵活互济工程,建成后将形成三回海缆联网格局,总输电容量达180万千瓦,电能互济能力提升50%,进一步增强海南电力供应的充裕性与系统韧性。
此次投运的500千伏主网架工程,是国内首个“一笔成环”的省域数字电网项目,创新的“口”字型拓扑结构连接海口、三亚、昌江等14个市县,最大输电能力突破350万千瓦,单回线路输电能力超原220千伏线路的4倍,相当于为海南新增4条高效畅通的“电力高速路”。针对海南台风频发的气候特点,工程全过程采用最高等级抗台风标准,杆塔结构、导线选型等关键环节均按防御百年一遇台风要求优化升级,抗灾能力实现跨越式提升。
根据预测,海南自贸港封关运作后,用电需求将保持快速增长,到“十五五”末期,海南全社会用电量预计达880亿千瓦时,年均增长10.3%;全社会最高负荷预计达1550万千瓦,年均增长12.6%。建设适度超前、留有余地的超高压电网,将为应对快速增长的用电需求提供坚实保障。
超前规划全链条发力 助推海岛向“绿”向“新”
作为国家生态文明试验区,海南正全力推进低碳岛建设,明确提出战略目标:2030年力争基本建成清洁能源岛和新型电力系统示范省,形成以新能源为主、核电及火电为兜底保障的电力供应体系和坚强智能数字电网体系;2045年全面建成低碳岛;2060年实现碳中和。
能源转型成效显著。截至2025年11月,海南全省清洁能源装机占比已达87.1%,发电量占比达73.03%,能源转型步伐走在全国前列。根据海南省电力发展规划,到2030年底,全省电源总装机预计达4895万千瓦,其中风、光等新能源装机占比预计达55%,发电量占比预计达30%。
电网韧性持续增强。南方电网公司立足海南联动粤港澳、对接京津冀和长三角、融入国际的独特开放优势,强化与国家重大战略、地方发展规划的衔接,增强能源电力供应和绿色低碳转型工作的前瞻性。未来,南方电网公司将持续做强做优海南主网架,统筹沿海核电、海上风电大规模发展需求,逐步升级构建覆盖全岛的“日”字型500千伏双环网,分步实现220千伏变电站县域全覆盖,差异化推进配电网建设,提升主配网综合承载能力和全岛供电可靠性。
海天一色,向海图强。南方电网公司将适度超前规划海南电网高质量发展路径,助力清洁海岛建设。预计“十五五”期间,海南500千伏主网架工程将满足海上风电共计780万千瓦机组发电的接入与送出。
山海联动,向绿图强。在应急保障与创新示范方面,南方电网将在海南加强分布式光伏、分布式储能、柴油发电机等应急备用电源建设,探索构建分区自平衡微电网;2027年将形成适配海南气候特点的规划技术、装备选型、典型设计等防灾规范体系,基本完成沿海强风区13个市县重要用户保底能力建设,建成适配自贸港的数字化防灾和应急管理体系,同时策划打造新一批海岛新型电力系统示范项目。
“未来,无论是百万千瓦级的大型海上风电场,还是遍布城乡的分布式光伏项目,都能通过这张能源大动脉实现灵活流动、高效利用。”海南电网公司规划部总经理余浩表示。到2030年,海南电力支撑保障水平将大幅提升,供电能力将达到最大负荷的1.25倍,为清洁能源岛建设和自贸港高质量发展提供更加坚实的能源保障。
(南网报记者 黄勇华 通讯员 郭卫华 宋印官)
标签:能源大动脉,服务海南,海南电网,基础设施建设,电力支撑
