广东“十四五”期间规划的500千伏输变电项目全部建成(图文)

“凤翔”投运

作者:温存 陈其勋 李伟强 杜依蔓 摄影报道  2026-01-12

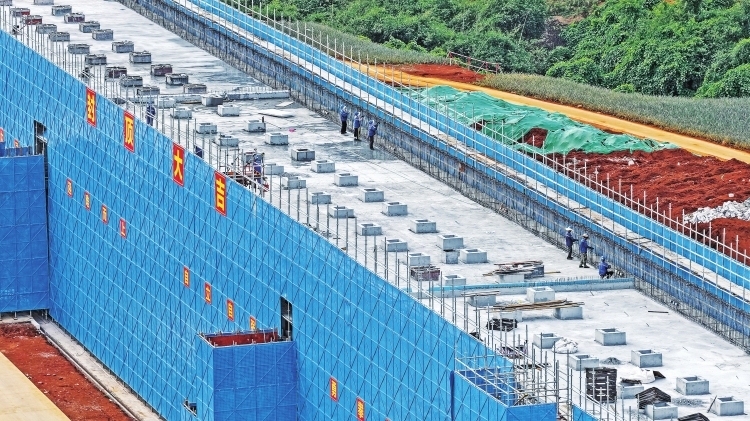

  2025年7月14日,500千伏凤翔变电站220千伏GIS室正式封顶。

  工程投产前,广东电网湛江供电局项目人员开展验收消缺。

  工程投产前,广东电网湛江供电局项目人员利用无人机开展验收检查。

  工程正式开工当天,项目建设小组成立临时党支部,让“支部建在项目上,党旗飘在工地上”。

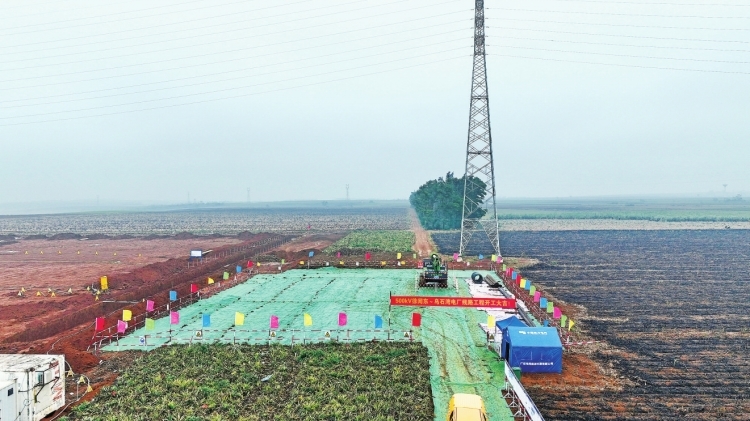

  2025年3月7日,500千伏凤翔输变电工程正式开工。

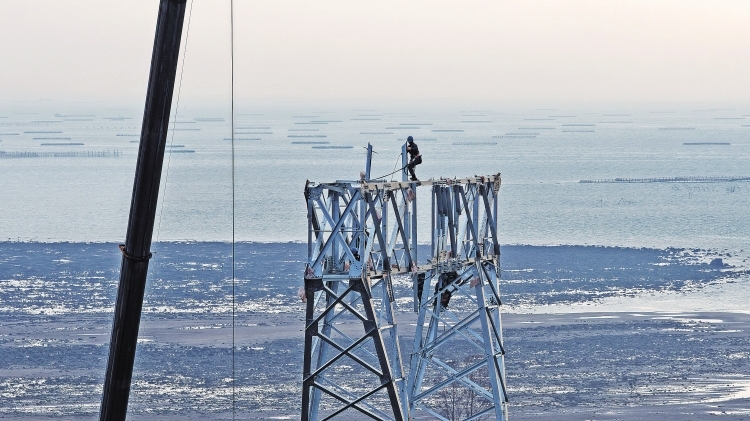

  2025年12月5日,项目人员正在组立最后一基铁塔。

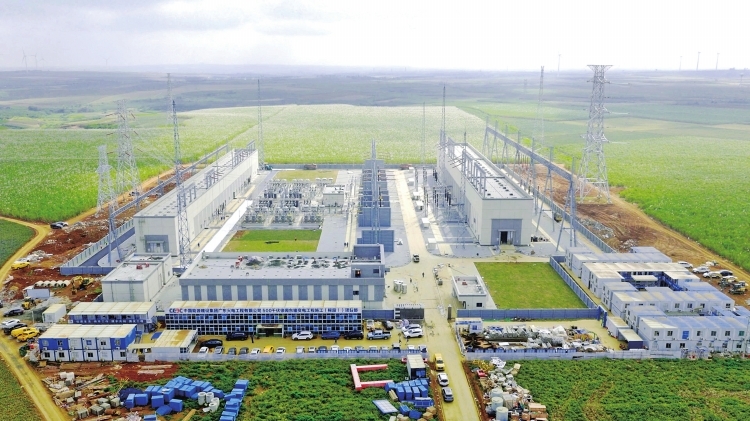

  投产前夕的500千伏凤翔变电站。

  2025年12月30日,500千伏凤翔输变电工程在湛江正式投运,标志着广东“十四五”期间规划的500千伏输变电项目全部建成。作为广东大陆最南端的新能源汇集枢纽,500千伏凤翔变电站将湛江徐闻地区的海上风电与本地火电“打捆”,通过高压通道输送至粤港澳大湾区,有力支撑绿色低碳发展。工程投运后,湛江南部新能源外送能力提升至约410万千瓦,为多个大型海上风电项目提供了可靠并网通道。

  该工程自去年3月开工以来,先后经历了“麦德姆”“桦加沙”“韦帕”和“风神”等11次台风的直接或外围影响,建设团队通过优化工期、全面推广机械化施工,施工效率实现成倍提升。该变电站是南方电网首个全站采用混凝土装配式结构的500千伏变电站,线路工程则是广东省内首个全线应用全过程机械化施工的500千伏工程,综合机械化率达98.6%。

  温存 陈其勋 李伟强 杜依蔓 摄影报道

来源:南方电网报
