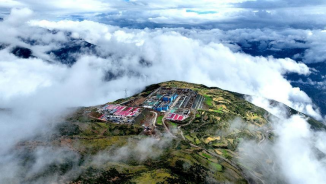

一、重要意义
卡麦±400千伏换流站工程位于西藏自治区昌都市芒康县,是特高压入藏第一站,也是国家电网公司首次进入“三个无人区”的重点工程。该工程海拔超过3700米,交通条件差,安全风险高,管控难度大,工程建设面临多重挑战。国家电网有限公司特高压建设分公司发扬“支部建在连上”的光荣传统,将支部建在项目上,把党旗插在工地上,充分发挥党建引领作用,积极探索实践“二二六”现场党建工作法(即学习“两种”精神、发挥“两个”作用、抓实“六项”工作),有效凝聚现场参建人员力量,以高质量党建推进特高压工程安全优质高效建设。
二、主要做法
(一)学习“两种”精神。就是学习工程所在地的革命历史和特高压发展史,激励全体参建人员不忘初心,艰苦创业,矢志奋斗,为中国式现代化作贡献。卡麦换流站工程地处藏区,工程现场临时党支部研究决定学习宣传“老西藏”精神(“特别能吃苦、特别能战斗、特别能忍耐、特别能团结、特别能奉献”)、“特高压”精神(“忠诚报国的负责精神,实事求是的科学精神,敢为人先的创新精神,百折不挠的奋斗精神,团结合作的集体主义精神”),凝聚起参建队伍强大精神力量,助力建设精品工程。
一是印发《“两种”精神简明读本》,将学习“两种”精神作为参建人员进场教育第一课,多种形式阐释解读卡麦换流站工程建设的重要意义。二是组织专题学习研讨,将学习“两种”精神与学习贯彻党的二十大精神结合起来,让党员同志深刻理解“老西藏”精神、“特高压”精神的时代特征和精神本质,让“两种”精神在卡麦换流站工程现场落地。三是组织主题实践活动,开展“重走长征路,奋进新征程”活动,重走红军长征翻越的最高雪山——海拔4903米的藏巴拉山垭口,寻找红军战士走过的足迹,缅怀革命先烈的丰功伟绩,磨炼党员意志品质。四是积极开展工程宣传,宣传广大党员干事创业的热情和不畏艰苦积极奉献的情怀。其中,工程短视频《云端上的特高压》被广泛点赞转发。

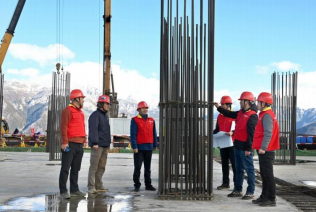

(二)发挥“两个”作用。就是发挥党支部战斗堡垒作用和党员先锋模范作用。工程开工前正是疫情期间,业主项目部负责人逆向而行深入工程现场踏勘,爬上站址海拔3700多米的山顶,血压飙升、呼吸困难,高寒缺氧、交通困难、生态脆弱、技术制约,一个又一个建设难题摆在面前。如何才能上得来、站得住、打得赢,建设好优质精品工程,把绿电源源不断地送到湖北,答案就是必须在工程现场建立基层党组织,把各参建单位党员和骨干组织起来,切实深化党建引领作用。
一是成立工程现场党组织,由业主项目部牵头对接各参建单位党组织成立现场临时党支部,涵盖监理、设计、施工、医疗保障等参建单位,为工程建设提供强大组织保障。二是积极开展联建共建活动,工程现场临时党支部与属地单位党支部开展联合共建,交流党建经验,密切业务联系,为工程建设营造良好的外部环境。三是深入开展调查研究,全面掌握工程建设各方面实际情况,察实情、出实招、办实事,着力解决制约工程建设的难点堵点问题。四是抓实党员学习教育,学中干,干中学,切实把学习教育转化为干事创业的实际行动。五是深入开展“党建+”工程,创建党员责任区、示范岗,设岗定责,承诺践诺,干在实处、走在前列,坚持高标准高质量完成各项工作,充分发挥党员示范带头作用。六是坚决反对“四风”,严格落实中央八项规定精神,倡导开短会、讲真话、办实事,带动全员形成求真务实的工作作风。
(三)抓实“六项”工作。就是尊重客观实际、尊重建设规律,集中各参建单位业务骨干成立各专业工作组,在工程现场临时党支部的带动下实事求是抓好工程安全、质量、进度、造价、技术、队伍等六方面工作,确保建成优质精品工程。
一是精益求精抓安全。卡麦换流站工程临时党支部贯彻落实“人民至上、生命至上”的安全理念,始终把保障参建人员生命安全摆在首要位置。立足工程实际,积极争取在工地设置弥散式供氧系统,配置二级医疗站及医疗保障专业人员,建立全员健康档案,累计救治肺水肿2例、心梗1例,治疗高反418人、上感774人次、劝退8人,有力保障了参建人员身体健康。
二是精雕细刻提质量。电网是支撑中国式现代化建设的重要基础设施,质量是工程建设的关键和根本。卡麦换流站场平工程需要高挖深填,最高挖方45米,最深填方35米,场平工程特别是超高边坡质量是工程能否长期安全稳定运行的基础。临时党支部组织专项技术研讨,开展了海拔冻融、高地震烈度条件下加筋土高边坡工作机理研究,引入智能实时边坡监测设备,强化过程监测,有效保障了高边坡施工质量。目前卡麦站高边坡安全稳定,并通过了极端天气考验。
三是精准管控保进度。管控“进度”是工程建设的核心任务,卡麦换流站工程坚持“抢前不赶后,能快不慢、能干不停”原则,充分考虑各类风险因素,精细现场管控措施,保障工程按期投产。本工程涉及71户农牧民搬迁、1座寺庙以及1座白塔搬迁工作,对政治、宗教、文化、民生有着深刻影响,实施难度很大。临时党支部积极开展共产党员服务队活动,配合县政府开展政策宣传、搬迁配合,服务当地群众搬迁,有力地推动了工程建设。
四是精打细算控造价。造价是工程建设的有力支撑,卡麦换流站工程加强对变更签证费用真实性、合法性、规范性审核把关,确保事实清晰、意见明确、资料完整。对涉及结算费用调整的问题做到“情况早发现、原因早分析、原则早确定、问题早处理”。受极端天气的影响,卡麦站6月-8月平均降雨量超去年2倍,沿线道路垮塌严重,现场出现了临时暂停施工现象。临时党支部通过研究讨论,采取了减小损失的应急方案,实事求是对已发生的损失开展变更签证,资料齐全,过程合规。
五是精耕细作抓技术。卡麦换流站工程首次探索应用特高压分址级联新技术,送端两个换流站分别在西藏、四川就近汇集电源,研发全新直流系统拓扑,两站既相互独立又紧密配合,任意两端可独立运行。也是首次在4000级高海拔地区建设特高压直流,相关电气物理特性变化规律在国际上尚属空白。临时党支部参建党员充分发挥先锋模范作用,创新试验方法,提前完成了高海拔换流站特殊交接试验方案,为即将全面展开的电气安装作好技术支撑。
六是精心培育强队伍。卡麦换流站工程坚持建设“有温度”的工地,打造和谐团队。开展党支部书记谈心日活动,及时掌握参建人员的思想动态、合理诉求。开办工地夜校,讲授工程建设专业知识和管理经验,提升全员业务水平。开展安全文明施工劳动竞赛,营造“比学赶帮超”的工作氛围。开展关怀慰问活动,为参建人员子女捐资助学。开展“卡麦印章”优秀工程建设者评选,激励全员向身边先进榜样学习。
三、主要成效
工程开工以来,工程建设各项工作平稳有序推进,截至目前卡麦换流站工程场平、桩基施工均已全部完成,土建工程施工完成50%,电气安装即将全面开展,满足里程碑进度计划要求,安全、质量始终可控在控,未发生任何安全质量事件。全体参建人员团结一致、士气高昂,缺氧不缺精神,艰苦不怕吃苦,海拔高境界更高,用汗水、激情和智慧书写特高压电网建设的新篇章。卡麦换流站工程建设管理团队获评国家电网公司2023年度工人先锋号(一流班组),获得省公司级科技进步奖3项,已受理专利7项。
特高压工程投资大、周期长、人员多,质量标准高,管控难度大。卡麦换流站工程现场临时党支部积极实践“二二六”现场党建工作法,从当地革命历史和特高压发展史中汲取精神力量,发挥基层党组织政治功能、组织功能,凝聚各方共识,汇聚各方力量,发挥党员先锋模范作用,平时看得出来,关键时刻站得出来,危急关头豁得出来,做实做细现场各项工作,实现了工程安全优质高效规范建设。
(文/国家电网有限公司特高压建设分公司 林福生 彭旺 王瑶 王茂忠 董然)
