梁山县供电公司:连续作业 当日送电(图文)

作者:吴敬华  2018-05-31



  农村电气化网讯:5月28日,山东省梁山县供电公司员工改造10千伏郭堂线,提高线路供电能力和供电质量,保障客户可靠用电。


  10千伏郭堂线架设时间长,线路老化,造成供电能力不足、电压不稳,线路负荷大,设备运行水平差,线路已无法满足客户的正常用电需求,面对严峻的供电形势,该公司对该线路进行改造,更换10千伏郭堂线58号至66号电杆导线,对10千伏国道北线新立5基电杆挂导线,利用带电作业车空中跳接到郭堂线,将郭堂线68号杆至末端杆线路负荷转移至国道北线上,同时安装1台真空断路器。为了减少客户停电时间,确保一天内完成所有工作任务,抽调精干人员,做好人员分工。


  经过充分准备,28日早晨4点,天还没亮。梁山公司23名施工人员已经到达施工现场,刘爱华是这次施工作业工作负责人。


  “我再强调一下,大家在工作中一定要注意安全,严格按照规定作业……今天的工作任务大家都明白了吗?”刘爱华召集施工人员说明检修任务,对各环节安全措施、危险点及注意事项进行了交底,使施工人员人人心中有数,确保工作万无一失。


  “明白!”众人异口同声。


  在做好各项安全措施后,在安全员关强的监护下,施工人员各就各位,杆上杆下,作业同时展开。

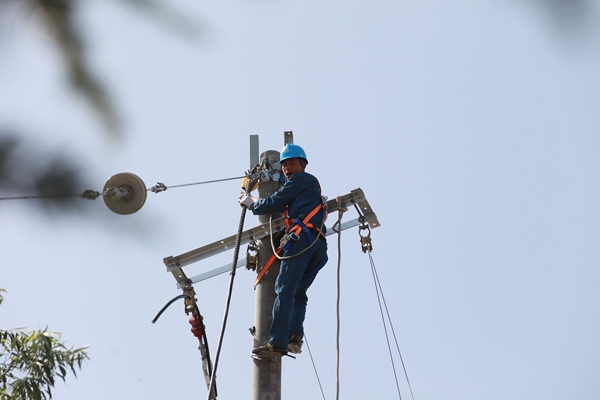

  “把横担向东转一点,把角度调整好。”地面指挥的技术员孙久远,提醒正在杆上作业的刘辉,严格施工工艺,遵守相关规范与标准,保证工程施工质量。



  施工中,严格按照施工方案作业,执行安全规程制度、“两票三制”和作业现场“十不干”要求,实施“一板四卡”标准化作业,确保作业安全规范。安全督察人员现场监督,保障安全责任、制度、措施不折不扣执行到位。

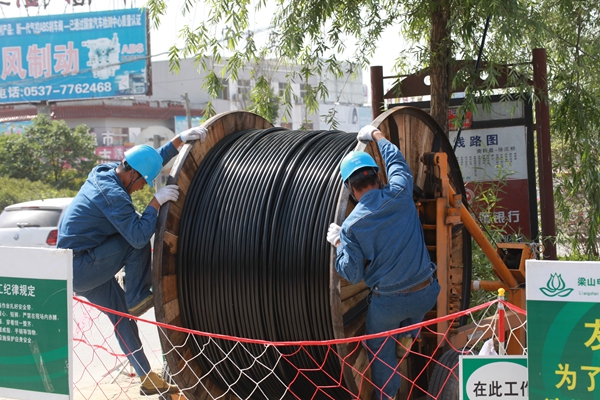

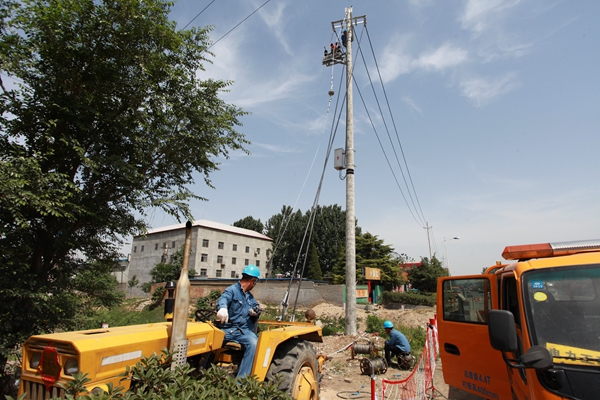

  施工现场忙而不乱,杆上组装金具、放导线、紧线、拉线制作、导线绑扎……各项工作有条不紊地进行。


  “稳住,拉紧……”在刘爱华的统一指挥和杆上、杆下人员的努力下,一根根导线升空而起。


  随着时间的推移,太阳越来越烈,气温达到了31摄氏度,在杆上作业的施工人员孟令良、刘小鲁、陈玉巧的工作服早已湿透,安全帽下汗水还在不停地往下滴,但没有影响他们的工作,每个人都投入地干着各自手中的活,渴了,就在杆上喝上几口矿泉水,继续作业。


  14点10分,带电作业车到达现场,空中跳接线工作开始。只见马传凯和张树同两人默契地配合,经过近30分钟的作业,以规范的动作、娴熟的技术顺利完成接线。当两人从绝缘斗臂车里下来时,已是汗流浃背。


  就这样,在紧张忙碌的施工中,工作已接近尾声。17时40分,经过8个多小时施工,圆满完成所有工作任务。


  为进一步加强供电区线路设备运行管理,提升电网供电能力,该公司加强迎峰度夏过载专项治理,组织人员对线路设备供电能力普查,按照“统一规划、分步实施、因地制宜、适度超前”的原则,采用新设备、新技术、新工艺,分轻、重、缓、急,实现电网升级改造全覆盖,极大改善电网网架结构,解决用电“卡脖子”问题,满足客户生产生活用电需求。


  更多精彩信息请关注中国农村电气化网!

来源:中国农村电气化网

标签:梁山供电,连续作业

相关报道

指导单位:国家能源局新能源和可再生能源司
    国家电网公司农电工作部
                           中国南方电网有限责任公司农电管理部
主办单位:中国电机工程学会农村电气化专业委员会
北京国宇出版有限公司

联系方式:北京市大兴区地盛北街2号院17号楼 电话:010-63231594
QQ群:11979641(已满) 173615127  122166702
京公网安备11011502038427
